2022년 새만금개발청 핵심 추진과제 - ① 새만금 재생에너지 발전 및 활용

2022.01.14 새만금개발청
인쇄 목록

2022년 새만금개발청 핵심 추진과제 - ① 새만금 재생에너지 발전 및 활용

  • 2022년 새만금개발청 핵심 추진과제 - ①편 하단내용 참조
  • 2022년 새만금개발청 핵심 추진과제 - ①편 하단내용 참조
  • 2022년 새만금개발청 핵심 추진과제 - ①편 하단내용 참조
  • 2022년 새만금개발청 핵심 추진과제 - ①편 하단내용 참조
  • 2022년 새만금개발청 핵심 추진과제 - ①편 하단내용 참조
그린성장과 글로벌 신산업의 중심지, 새만금!

2022년 새만금의 핵심 추진과제를 지금 바로 확인하세요.

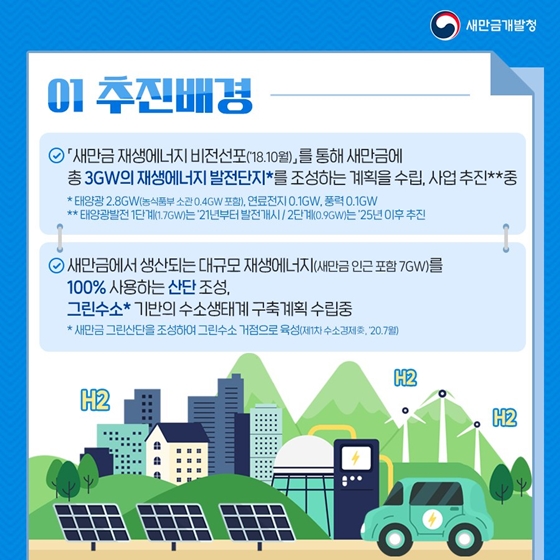

[1] 추진배경

- 「새만금 재생에너지 비전선포(’18.10월)」를 통해 새만금에 총 3GW의 재생에너지 발전단지*를 조성하는 계획을 수립, 사업 추진** 중
* 태양광 2.8GW(농식품부 소관 0.4GW 포함), 연료전지 0.1GW, 풍력 0.1GW
** 태양광발전 1단계(1.7GW)는 ’21년부터 발전개시 / 2단계(0.9GW)는 ’25년 이후 추진

- 새만금에서 생산되는 대규모 재생에너지(새만금 인근 포함 7GW)를 100% 사용하는 신단 조성, 그린수소* 기반의 수소생태계 구축계획 수립 중
* 새만금 그린산단을 조성하여 그린수소 거점으로 육성(제1차 수소경제위, ’20.7월)

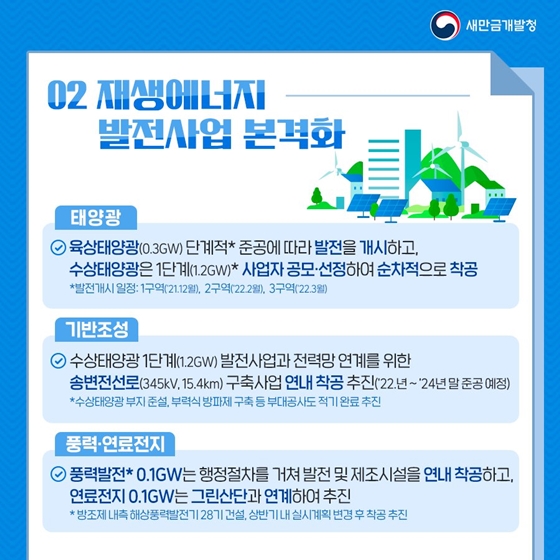

[2] 재생에너지 발전사업 본격화

- 태양광
• 육상태양광(0.3GW) 단계적* 준공에 따라 발전 개시
• 수상태양광은 1단계(1.2GW)* 사업자 공모·선정하여 순차적으로 착공
* 발전개시 일정: 1구역(’21.12월), 2구역(’22.2월), 3구역(’22.3월)

- 기반조성
수상태양광 1단계(1.2GW) 발전사업과 전력망 연계를 위한 송변전선로(345kV, 15.4km) 구축사업 연내 착공 추진(’22년~’24년 말 준공 예정)
* 수상태양광 부지 준설, 부력식 방파제 구축 등 부대공사도 적기 완료 추진

- 풍력·연료전지
풍력발전* 0.1GW는 행정절차를 거쳐 발전 및 제조시설을 연내 착공하고, 연료전지 0.1GW는 그린산단과 연계하여 추진
* 방조제 내측 해상풍력발전기 28기 건설, 상반기 내 실시계획 변경 후 착공 추진

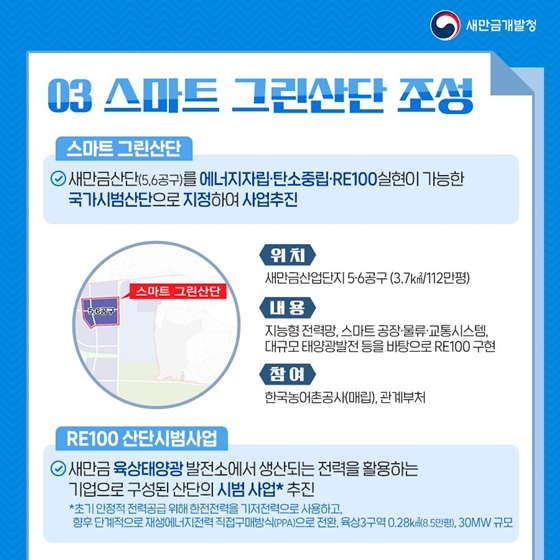

[3] 스마트 그린산단 조성

- 스마트 그린산단
새만금산단(5·6공구)를 에너지자립·탄소중립·RE100 실현이 가능한 국가시범산단으로 지정하여 사업추진
• 위치: 새만금산업단지 5·6공구(3.7㎢/112만평)
• 내용: 지능형 전력망, 스마트 공장·물류·교통시스템, 대규모 태양광발전 등을 바탕으로 RE100 구현
• 참여: 한국농어촌공사(매립), 관계부처

- RE100 산단시범사업
새만금 육상태양광 발전소에서 생산되는 전력을 활용하는 기업으로 구성된 산단의 시범사업* 추진
* 초기 안정적 전력공급 위해 한전전력을 기저전력으로 사용하고, 향후 단계적으로 재생에너지전력 직접구매방식(PPA)으로 전환, 육상3구역 0.28㎢(8.5만평), 30MW 규모

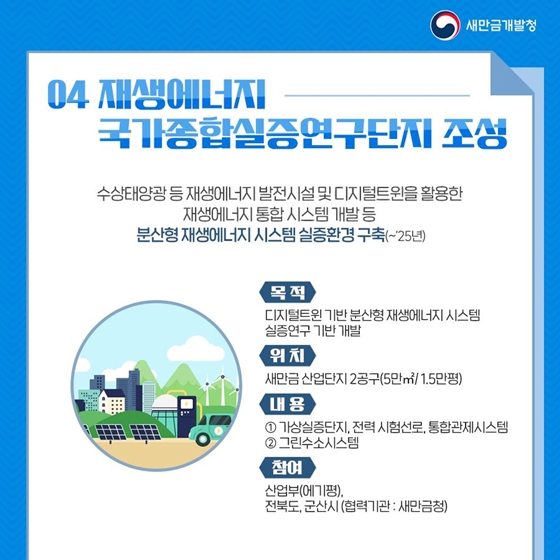

[4] 재생에너지 국가종합실증연구단지 조성
수상태양광 등 재생에너지 발전시설 및 디지털트윈을 활용한 재생에너지 통합 시스템 개발 등 분산형 재생에너지 시스템 실증환경 구축(~’25년)
• 목적: 디지털트윈 기반 분산형 재생에너지 시스템 실증연구 기반 개발
• 위치: 새만금 산업단지 2공구(5만㎡/1.5만평)
• 내용: ① 가상실증단지, 전력 시험선로, 통합관제시스템 ② 그린수소시스템
• 참여: 산업부(한국에너지기술평가원), 전북도, 군산시(협력기관: 새만금청)
